Energía de Misiones avanza con su plan de limpieza y liberación de trazas en líneas de alta y media tensión, abarcando más de 160 kilómetros en diferentes puntos de la provincia. Estas tareas son esenciales para garantizar un suministro eléctrico confiable y minimizar riesgos asociados a incendios, especialmente en temporadas de sequía.

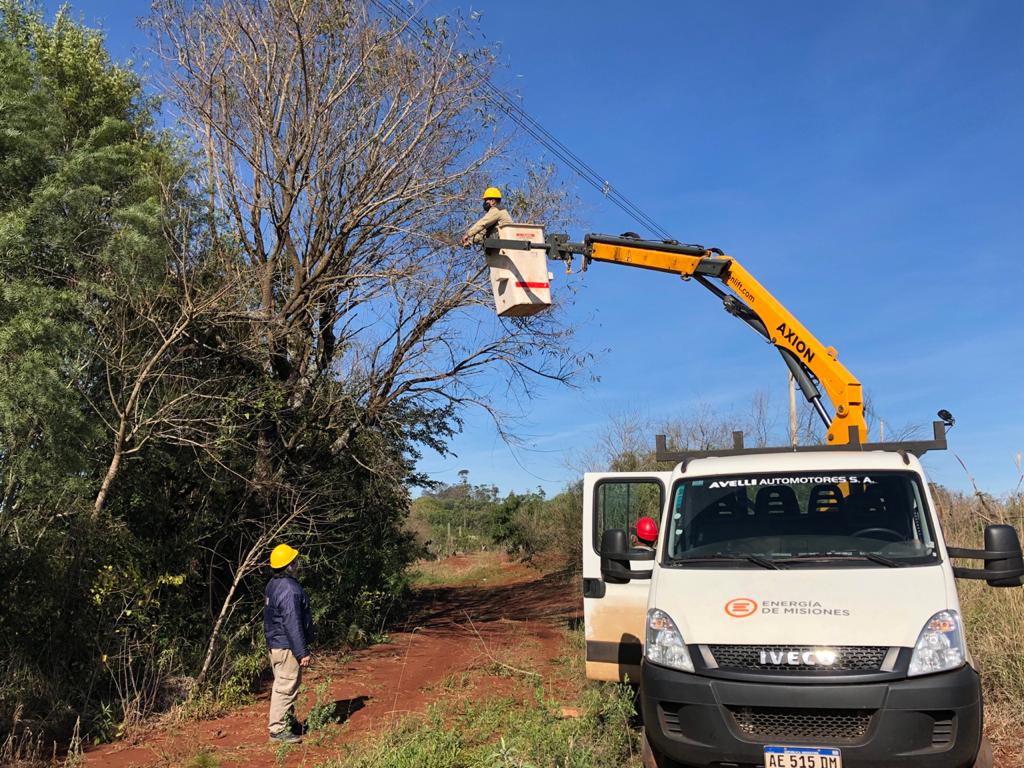

El trabajo implica despejar y optimizar las líneas sin alterar innecesariamente la flora circundante, buscando un balance entre eficiencia eléctrica y sostenibilidad ambiental.

Avances actuales

En la línea de 132 kV, las labores se concentran en dos tramos principales: Wanda-Iguazú, con una extensión de 41 kilómetros, y Mineral-Eldorado, que cubre 77 kilómetros. Estos trabajos demandarán un tiempo estimado de diez meses.

En cuanto a la línea de 33 kV, los trabajos incluyen los tramos Wanda-Andresito y Eldorado-Pozo Azul, ambos con una duración prevista de tres meses. También se avanza en el tramo San Ignacio (Roca-Candelaria), de 38.72 kilómetros, cuyo plazo de finalización es de seis meses.

Tareas completadas

Entre las obras finalizadas se encuentran diversos tramos estratégicos. En la línea de 33 kV, ya se concluyeron los trabajos en San Pedro-Bernardo de Irigoyen, Gramado-Pozo Azul y Libertad (Wanda-Iguazú), todos con un promedio de tres meses de ejecución.

Asimismo, se finalizó la limpieza en el tramo San Ignacio (Roca-Candelaria), que comprendió 38.72 kilómetros, y en los tramos de la línea de 132 kV San Isidro-Roca (Santa Ana) y Eldorado-Wanda, este último con una extensión de 58.3 kilómetros.

Próximos proyectos

Energía de Misiones proyecta nuevas intervenciones en tramos clave. En la línea de 132 kV, se iniciará la limpieza de trazas en el tramo Roca-Oberá, que comprende 53 kilómetros.

Por su parte, en la línea de 33 kV, se trabajará en los tramos San Pedro-San Vicente (38 kilómetros), Jardín América (salidas ET Mineral y ET Roca, de 21.5 y 37.1 kilómetros, respectivamente) y Leoni (salida Mineral, sección 788), con una extensión total de 18 kilómetros. Estas obras tienen una duración estimada de tres meses cada una.
